Processen indtil nu – kort fortalt
I 2019 blev der udarbejdet en strategisk-fysisk udviklingsplan for Præstø by. Denne tager udgangspunkt i klimatilpasning af byen og hvordan tiltag til kystbeskyttelse kunne være integreret i byrummene. Se rapporten her.
Stormen i oktober 2023 og de efterfølgende nedbørs- og højvandshændelser har understreget behovet for kystbeskyttelse i og omkring Præstø by. Kommunen igangsatte derfor i efteråret 2024 arbejdet med at udarbejde et kystbeskyttelsesprojekt for Præstø, og det blev den 27. november 2024 besluttet at starte en kapitel 1a sag efter kystbeskyttelsesloven.
Staten have igennem kystdirektoratets kystpulje afsat 150 mio. kr. til kystbeskyttelsesprojekter, og kommunen fremsendte ansøgning til statens kystpulje om støtte til Præstø projektet. Desværre blev projektet ikke udvalgt i første omgang.
Selvom der ikke var økonomisk støtte, ændrede det ikke på at behovet for kystbeskyttelsen er nødvendig. Kommunen fik derfor udarbejdet et ideoplæg ved en ekstern rådgiver til kapitel 1a sagen.
Dette ideoplæg blev fremsendt til kystdirektoratet for en §2 udtalelse den 21. januar 2025. Kommunen modtog kystdirektoratets udtalelse den 26. februar 2025.

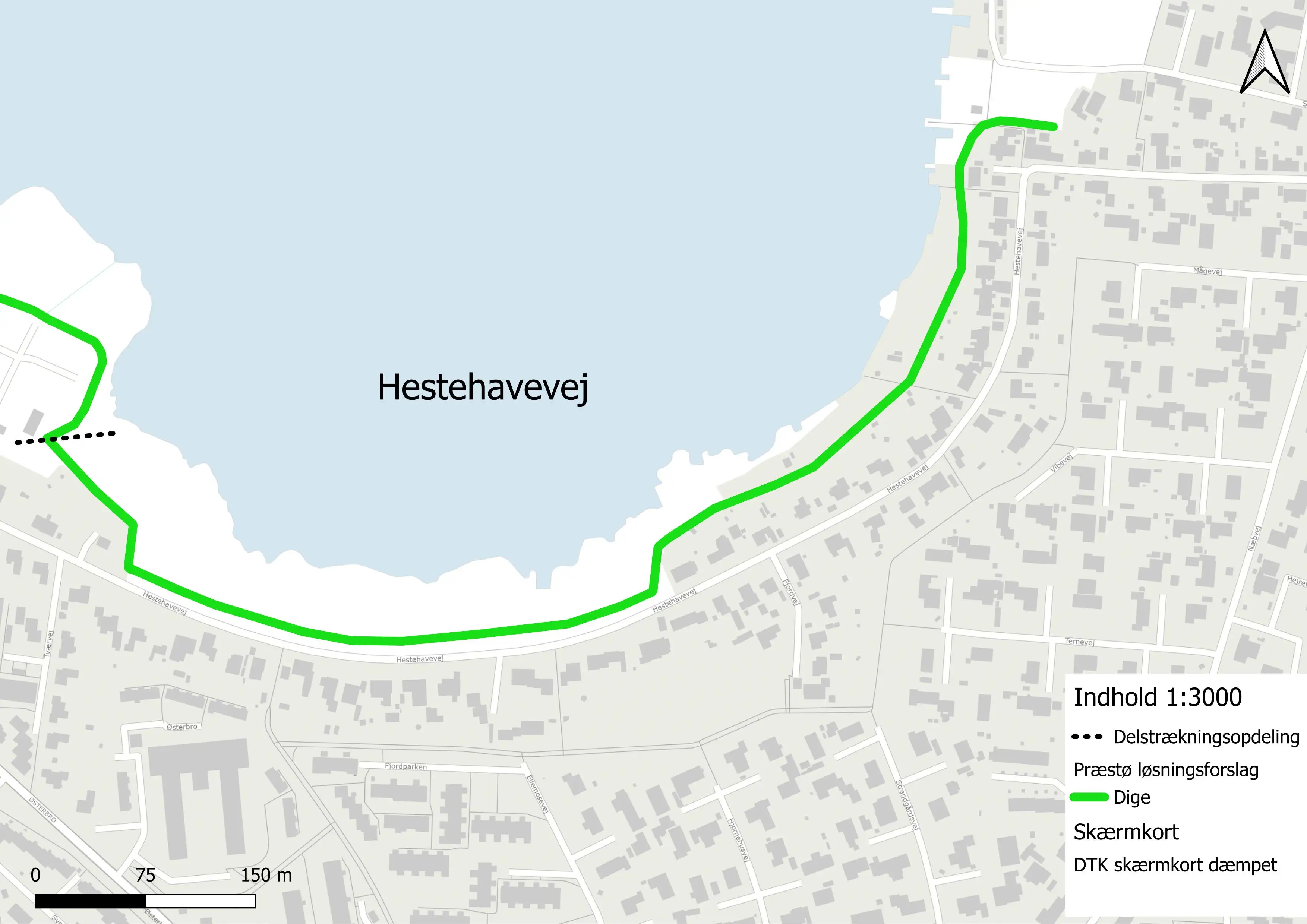

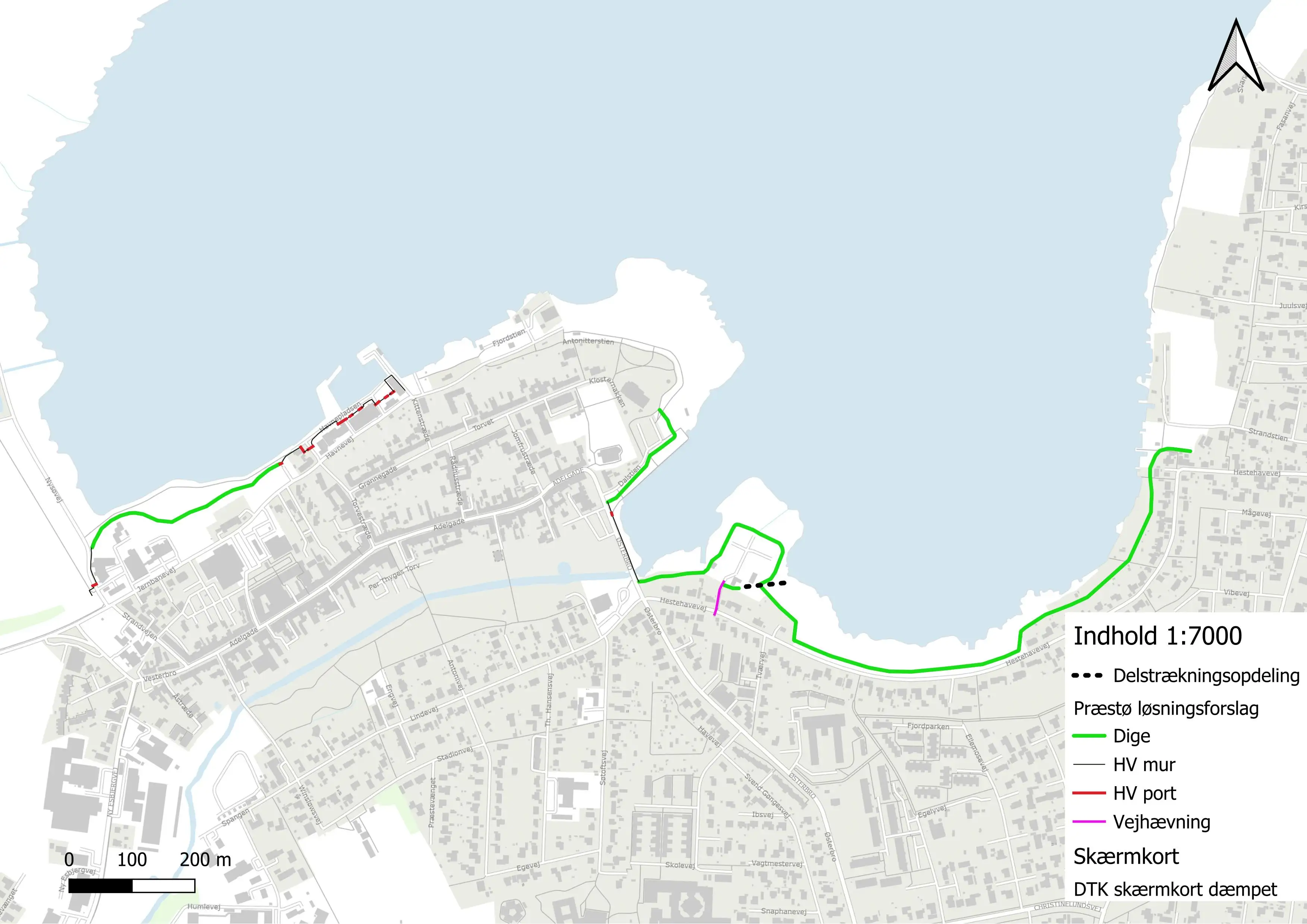

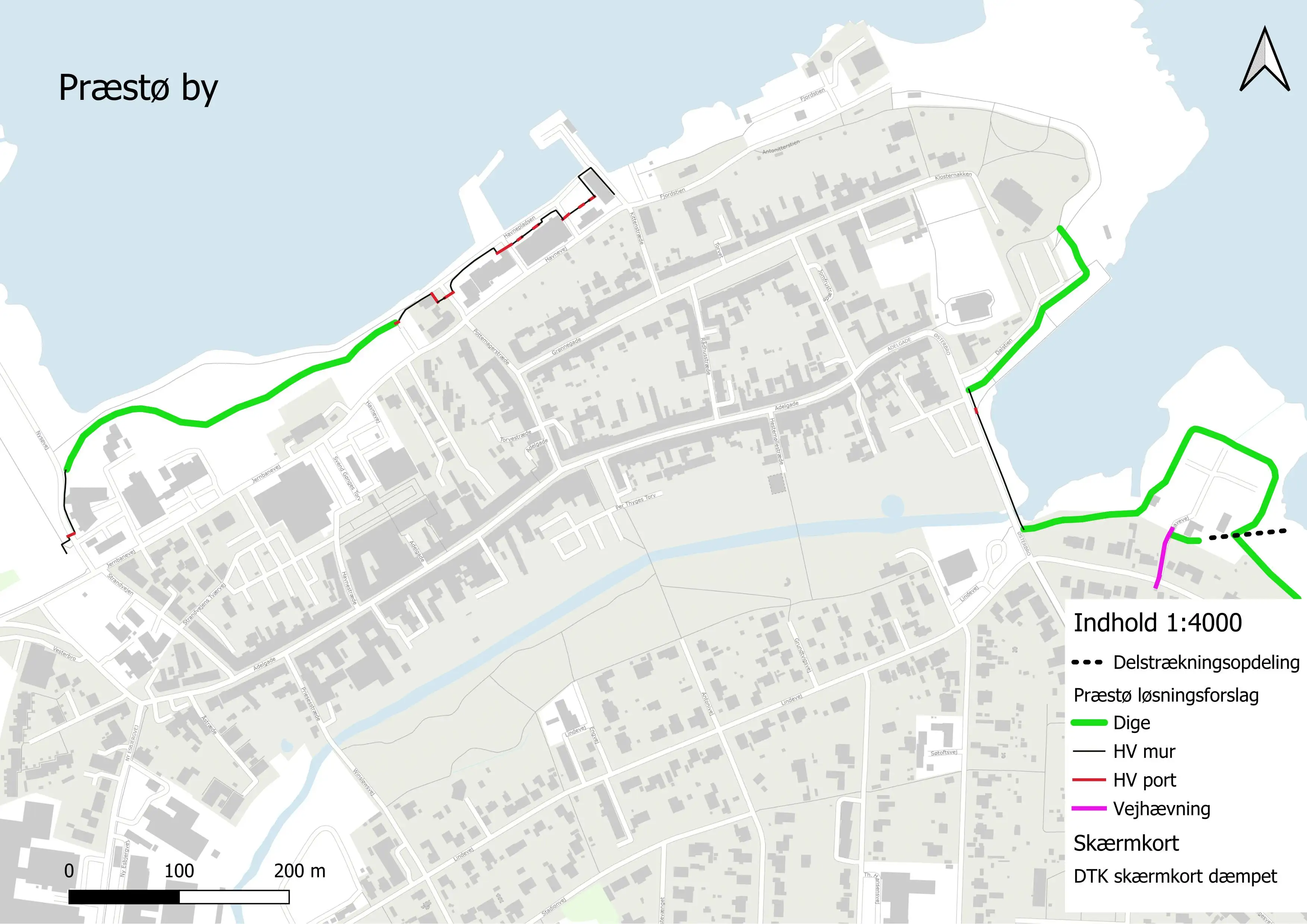

Ideoplægget og udtalelsen kan læses under dropdown punktet "rapporter".
Med kystdirektoratets §2 udtalelse og ideoplægget fra rådgivende ingeniør, blev projektet forelagt kommunalbestyrelsen. Kommunalbestyrelsen blev forelagt fremmelses sag d. 30. april 2025 og valgte i den forbindelse at fremme kystbeskyttelsesprojektet i Præstø - Sagen findes via dette link Kommunalbestyrelsen 2022-2025 - DGI Huset Vordingborg, Solbakkevej 42, Vordingborg - Sag nummer 8 fra 30. april 2025.
Fremmelsen af kystbeskyttelsesprojektet for Præstø er ligeledes anvendt i forbindelse med ansøgning til statens kystpulje 2025, som blev ansøgt 2. maj 2025.
Efter kommunalbestyrelsens fremmelse blev der d. 11. juni 2025 fremsendt orienteringsbrev ud til alle de ejere af fast ejendom der potentielt kan opnå beskyttelse eller anden fordel af kystbeskyttelsesprojektet.
En fremmelse af kapitel 1a sagen, betyder ikke at man låser sig endeligt fast på et præcist projekt. Det betyder derimod at arbejdet med at udarbejde et konkret projekt nu kan igangsættes, og herunder vil der også følge borgerinddragelses processer, mv.
Vordingborg kommune modtog d. 1. september 2025 tilsagn om tildeling af midler fra den nationale kystpulje 2025. Projektet har modtaget tilsagn på knap 5,1 mio. kr. Det svarer til 40% af den ansøgte anlægssum og projektet har dermed modtaget den maksimale bevilling som er mulig efter kystpuljens bestemmelser.
Næste skridt
Det næste naturlige skridt i processen er igangsættelse af en borgerinddragelsesproces. Da det den 24. oktober 2025 endeligt er besluttet at sende i rådgiver-udbud, vil borgerinddragelsesprocessen skulle afvente at rådgiverudbuddet er færdigt og endeligt.
Generelt er det målet at skabe den bedst mulige løsning for alle, og det er derfor målet at få inddraget og engageret lokale kræfter i projektet. Dette bliver meldt ud i forbindelse med projektets næste skridt, og denne hjemmeside opdateres ligeledes.

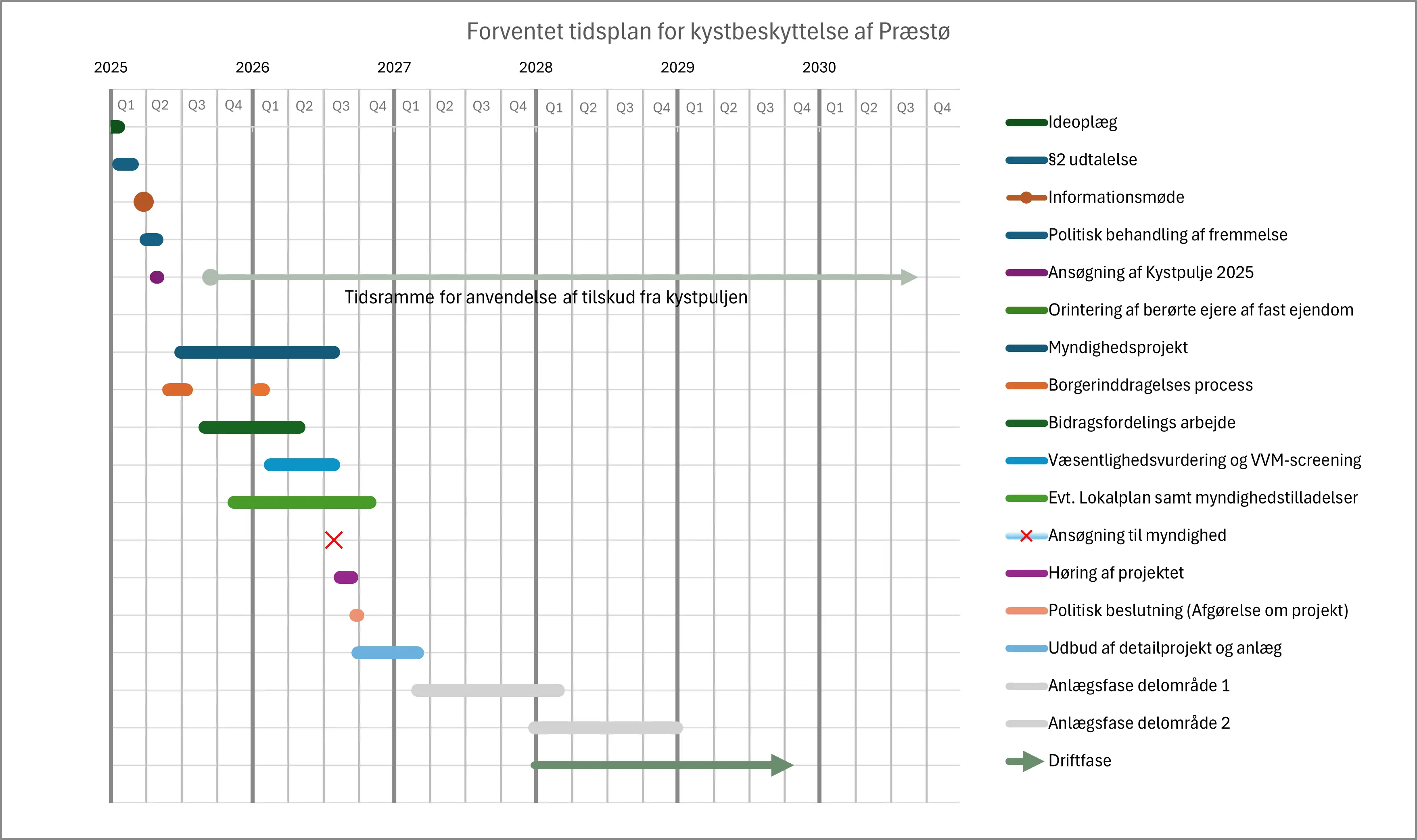

Dernæst vil Vordingborg kommune henvise til dropdown punktet “tidsplan”.
